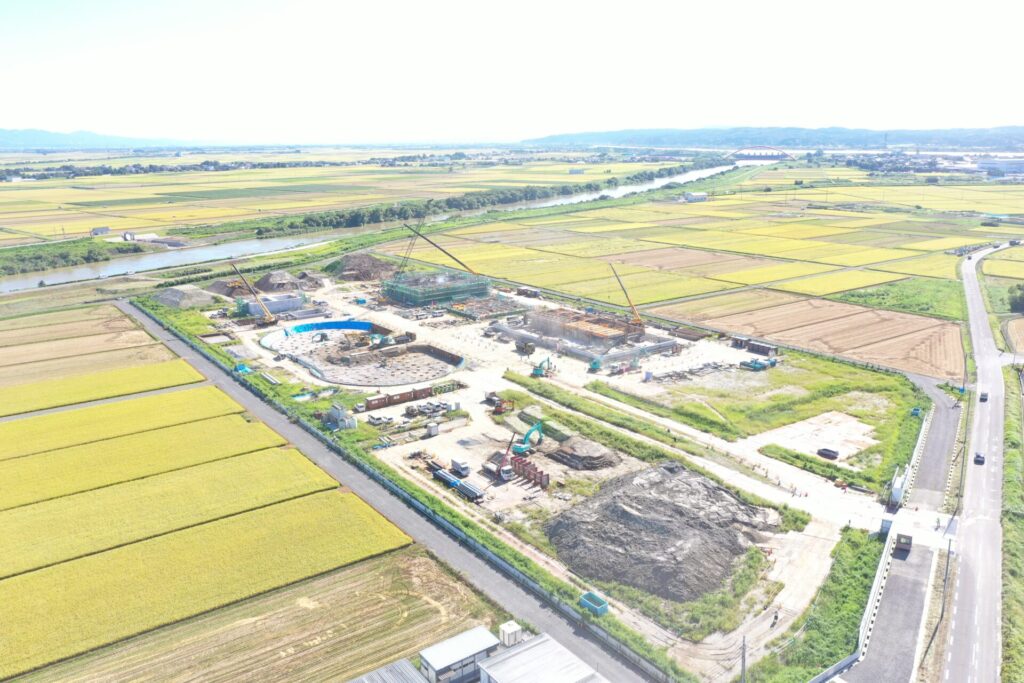

統合浄水場建設現場の全景写真です。
作業状況は以下の通りです。
除マンガン施設:4リフト目型枠組立
前処理施設:5リフト目鉄筋組立、型枠組立
No.1配水池:掘削
No.2配水池:基礎砕石
濃縮槽ポンプ室:底版鉄筋組立
膜ろ過・管理棟:1F支保工組立、鋼矢板引抜、場内配管工
令和4年9月6日撮影

令和4年9月6日撮影
No.1配水池の掘削状況です。

令和4年8月19日撮影

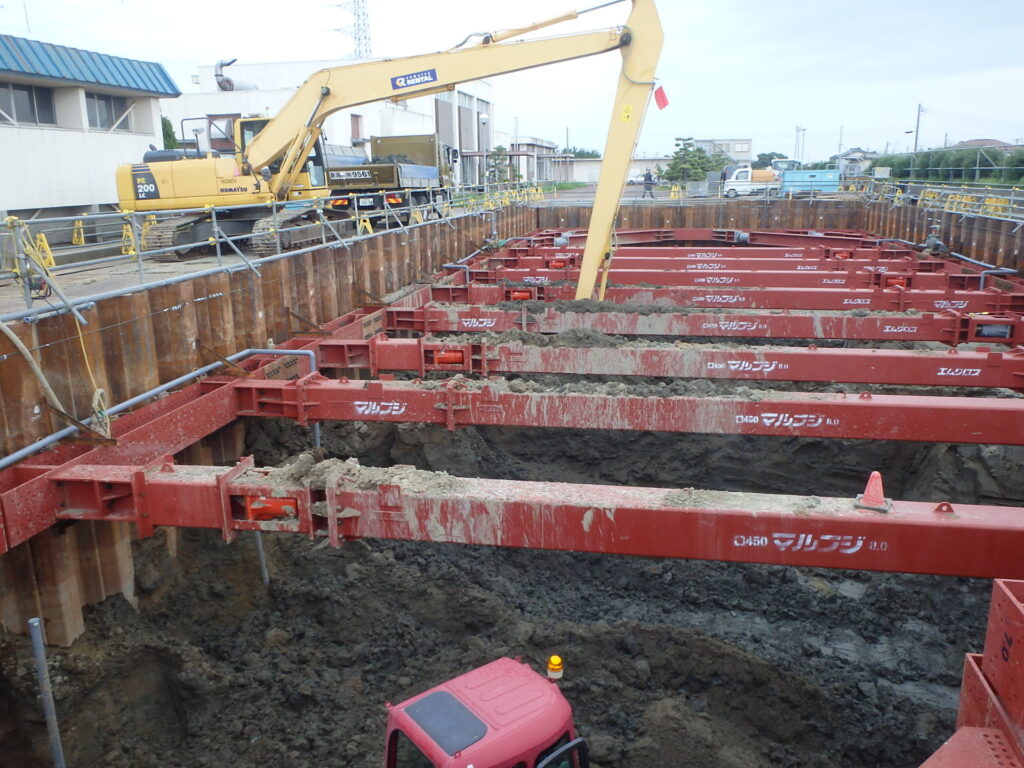

吉田送配水ポンプ棟の掘削状況です。
令和4年8月20日撮影
統合浄水場建設現場の全景写真です。
濃縮槽及び排水池は躯体工事が終了し、新たに濃縮槽ポンプ室の工事を開始します。
除マンガン施設及び前処理施設の躯体工事は、共に4リフト目を施工中です。
膜ろ過・管理棟の躯体工事は、B1Fが終了し1Fを施工中です。
配水池は、基礎杭工事が終了しました。

令和4年7月26日 撮影
令和4年7月24日
統合浄水場建設JVチームとして、2チーム、弥彦燈篭まつり駅伝に参加しました。
令和4年6月15日
前処理施設、除マンガン施設の躯体工事、膜ろ過・管理棟の躯体工事、配水池の杭工事を実施中。
現在、土木・建築工事は最盛期です。
